Как построить каркасный дом своими руками: пошаговое руководство от проекта до тёплого контура
Построить каркасный дом своими руками реально даже без строительного образования. Но здесь важно не путать две разные задачи: самостоятельно собрать дом и самостоятельно разработать его конструкцию. Первое доступно аккуратному человеку. Второе требует инженерных расчётов, опыта и ответственности за результат.
Поэтому самостоятельная стройка должна начинаться не с покупки досок и не с просмотра десятка роликов, а с готового проекта, понятной технологии и заранее продуманной последовательности работ.
Главная сложность каркасного дома — не физическая работа. Распилить доску, забить гвоздь или уложить утеплитель способен почти любой аккуратный человек. Гораздо труднее правильно определить размеры деталей, собрать узлы, сохранить геометрию каркаса и не пропустить мелочи, от которых зависят прочность, тепло и долговечность дома.
Поэтому хороший дом для самостоятельной сборки должен быть спроектирован так, чтобы на стройплощадке оставалось как можно меньше решений, принимаемых «по месту». Чем больше вопросов инженеры решили в проекте, деталях и конструкции, тем меньше вероятность дорогой ошибки у человека, который впервые взялся за строительство.
Можно ли построить каркасный дом самостоятельно, если нет опыта
Короткий ответ: да, можно — если не пытаться одновременно стать проектировщиком, конструктором и испытателем собственного дома.
Для самостоятельной сборки не обязательно быть профессиональным плотником или инженером. Намного важнее уметь читать чертежи, соблюдать порядок операций, проверять размеры и не торопиться перед необратимыми действиями.
На практике новичку проще справиться со стройкой, если:
есть рабочий и сборочный проект;
детали имеют понятную маркировку;
основные узлы заранее рассчитаны;
технология не требует сложных запилов;
предусмотрены приспособления для позиционирования деталей;
есть инструкция и возможность получить консультацию;
перед началом каждого этапа понятно, какой результат должен получиться.
Опыт ускоряет работу, но система снижает зависимость результата от опыта. Это принципиальная разница: владелец выполняет сборку своими руками, а сложная инженерная работа уже выполнена до него.
Если человек строит обычный каркас по разрозненным схемам из интернета, ему приходится одновременно быть проектировщиком, конструктором, снабженцем и монтажником. При этом ни один ролик не проверит снеговую нагрузку, не согласует узлы между собой и не ответит, что делать, если фактические размеры разошлись с чертежом.
Если же дом заранее рассчитан и подготовлен для самостоятельной сборки, задача становится намного понятнее: проверить основание, собрать детали по проекту, проконтролировать геометрию и последовательно пройти все этапы.
Самостоятельное строительство в разумном понимании — это не дом, придуманный на площадке с нуля. Это профессионально разработанная система, которую владелец может собрать собственными руками.
Что действительно сложно, а что только кажется сложным
Большой объём работы часто пугает сильнее, чем сама работа. Если разделить строительство на отдельные операции, большая часть из них окажется вполне доступной.
Обычно кажется сложным
Что происходит на практике
Собрать несущий каркас
Отдельные рамы собираются горизонтально, проверяются и только затем поднимаются
Выдержать одинаковый шаг элементов
Его можно задавать кондукторами и соединительными деталями
Сделать точные угловые запилы
В системе OPENBARN доска пилится под прямым углом, а геометрию узла формируют коннекторы
Не ошибиться при сборке
Раму сначала фиксируют саморезами, проверяют размеры и диагонали и только потом окончательно пробивают гвоздями
Работать без профессиональной бригады
Большинство операций можно выполнять небольшой командой, заранее планируя подъём тяжёлых элементов
Но есть вещи, которые действительно требуют особого внимания:
соответствие фундамента проекту;
размеры и диагонали первой рамы;
вертикальность поднятого каркаса;
правильное количество и расположение крепежа;
устройство связей жёсткости;
непрерывность утепления, ветрозащиты и пароизоляции;
узлы вокруг окон, дверей, пола и кровли;
безопасный подъём рам и работа с пневматическим инструментом.
Именно эти точки необходимо проверять особенно внимательно. Стройка не любит суеты: один дополнительный замер обычно стоит дешевле одного исправления.
С чего начинается самостоятельное строительство
1. Проектирование
До закупки материалов нужно определить:
размеры и планировку дома;
тип фундамента;
расчётные снеговые и ветровые нагрузки;
сечения несущих элементов;
конструкцию пола, стен и кровли;
расположение проёмов и инженерных коммуникаций;
последовательность сборки;
спецификацию материалов и крепежа.
Проект — это не картинка с фасадами и не набор типовых узлов из разных источников. Для стройки нужны согласованные между собой чертежи, по которым можно изготовить детали, собрать каркас и проверить каждый узел. Если проект не отвечает на вопрос монтажника, решение неизбежно принимается на площадке — обычно в самый неподходящий момент.
В документации WOODCASTOR разделены рабочий и сборочный проекты. Рабочий проект содержит решения для основания, тёплого контура и отделки. Сборочный проект сосредоточен на основании и каркасе. Такое разделение помогает не превращать стройплощадку в археологические раскопки по собственным чертежам.
Задача WOODCASTOR в такой модели — не забрать у владельца стройку, а заранее убрать из неё наиболее рискованные решения: рассчитать конструкцию, разработать узлы, подготовить документацию и сделать сборку понятной.

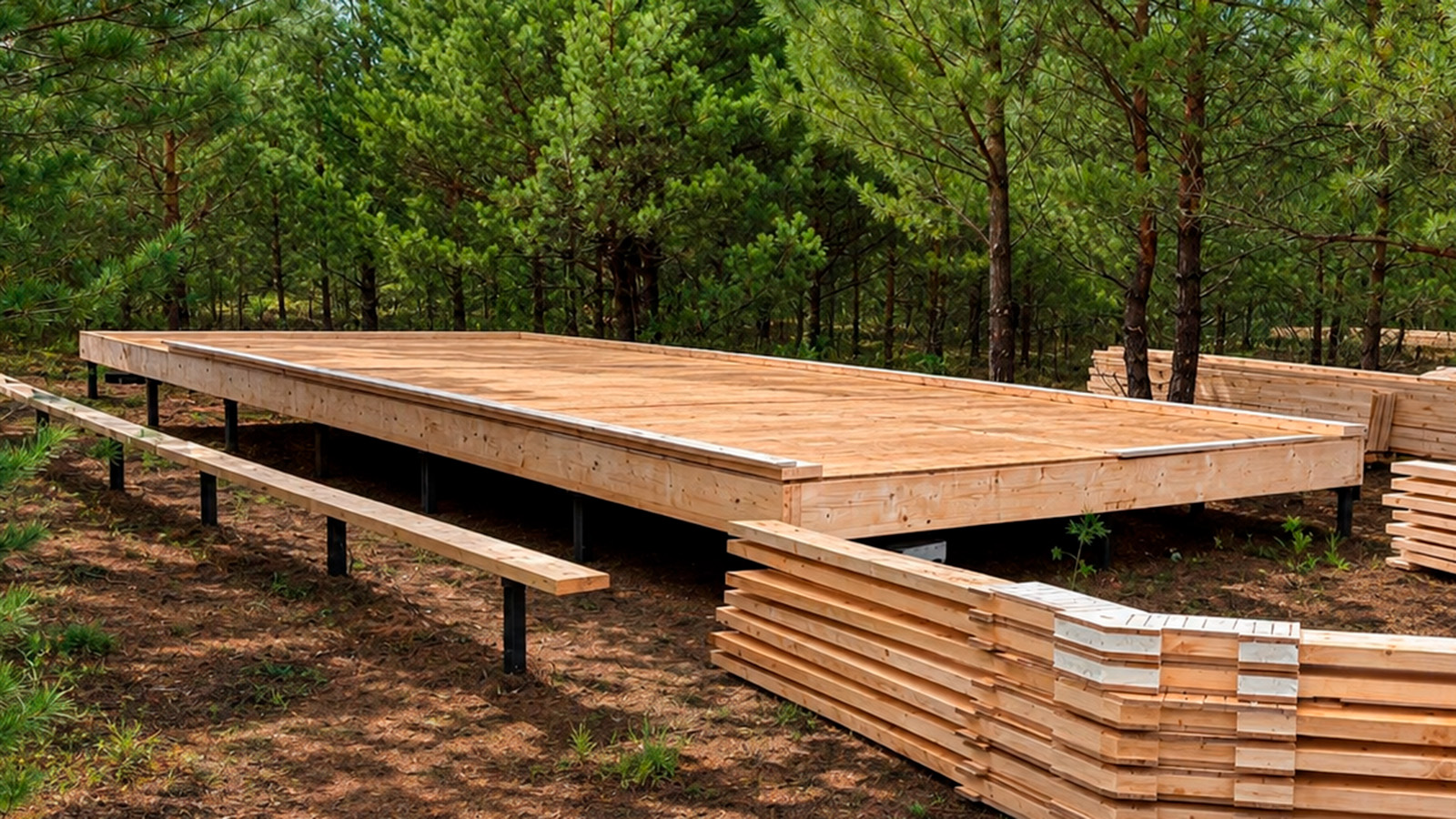

2. Подготовка участка и основания
Каркас нельзя исправить хорошей отделкой, если фундамент выполнен с неправильными размерами или перепадами. До начала сборки необходимо проверить:
геометрию основания;
высотные отметки;
диагонали;
расположение закладных и коммуникаций;
соответствие фундамента проекту;
возможность безопасно складировать материалы и собирать рамы.
В проектах могут применяться свайные, ленточные или плитные основания. Выбор зависит не от личной симпатии к бетону или сваям, а от грунтов, рельефа, нагрузок и конструктивной схемы конкретного дома.
Геологию, расчёт фундамента и привязку дома к участку разумно поручать специалистам. Экономия на этом этапе часто оказывается самой дорогой.
Заказ и приёмка материалов
Перед доставкой нужно подготовить место для разгрузки и хранения. Пиломатериал необходимо проверить по сечению, влажности и геометрии, а комплектующие — сверить со спецификацией.
В технологии OPENBARN фанерные детали и коннекторы изготавливаются на оборудовании с ЧПУ и приезжают на объект комплектом. Пиломатериал целесообразно покупать рядом со стройкой: перевозить доску через всю страну обычно невыгодно.
Но местная закупка не означает, что подходит любая доска. Геометрия пиломатериала влияет на скорость сборки, качество утепления и итоговую плоскость конструкций. Материал необходимо принять до начала монтажа, а не знакомиться с его характером, когда половина рамы уже собрана.
Пошаговая сборка каркаса
Шаг 1. Установить нижнюю обвязку
Сборка силового каркаса начинается с доски нижней обвязки. Между бетонным основанием и древесиной укладывают предусмотренный проектом уплотнительный материал. После этого обвязку закрепляют и ещё раз проверяют её положение.
Ошибка в нижней обвязке будет повторяться во всех следующих элементах. Поэтому здесь важны не скорость и количество закрученных крепежей, а точная привязка к проекту.

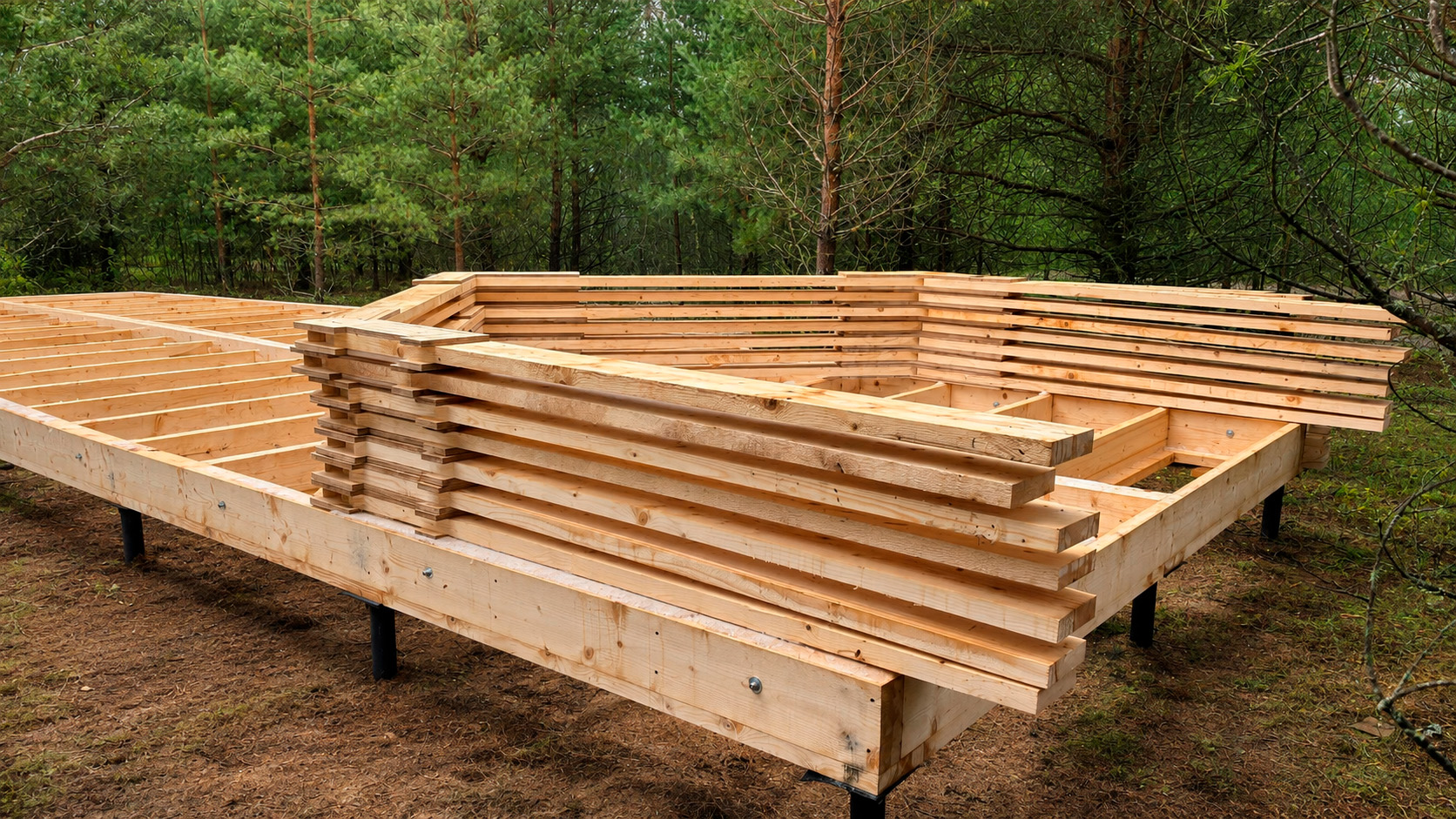

Шаг 2. Собрать и проверить первую раму
Рамы собирают горизонтально на подготовленной ровной поверхности. Первая рама — контрольная. Её размеры должны точно соответствовать проекту.
Правильный порядок выглядит так:
Разложить детали.
Соединить стойки и стропильные ноги коннекторами.
Выполнить предварительную фиксацию саморезами.
Проверить общие размеры.
Сравнить диагонали.
Убедиться, что доски упираются в предусмотренные конструкцией базовые вставки.
Только после проверки выполнить окончательное гвоздевое соединение.
В OPENBARN доски пилятся под прямым углом. Форму и жёсткость рамного узла задают фанерные коннекторы. Это уменьшает количество сложных операций, но не отменяет контроль.
Для соединений используются коннекторы из фанеры толщиной 18 мм и гвозди, параметры которых определены проектом. В показанном WOODCASTOR варианте применяются гвозди диаметром 3,2 мм и длиной 90 мм. Вынимать такой крепёж после ошибочной забивки крайне трудно, поэтому правило простое: сначала измеряем, потом стреляем. Нейлер — инструмент быстрый и совершенно лишённый чувства юмора.
Шаг 3. Сделать шаблон для следующих рам
После проверки первой рамы на основании закрепляют упоры, образующие сборочный кондуктор. Следующие рамы собираются по этому шаблону, поэтому каждый раз заново выставлять все размеры не требуется.
Такой подход решает две задачи:
ускоряет повторяющиеся операции;
снижает риск накопления размерной ошибки.
При самостоятельной стройке это особенно важно. Человек устаёт, внимание снижается, а шаблон продолжает работать с той же точностью.
Шаг 4. Поднять первую раму и закрепить её подкосами
Готовую раму поднимают в вертикальное положение, устанавливают в проектную позицию и сразу фиксируют временными подкосами. Затем проверяют вертикальность.
До подъёма необходимо заранее определить:
сколько человек участвует в операции;
где каждый из них находится;
за какие точки можно держать раму;
чем она будет временно зафиксирована;
не мешают ли подъёму материалы, провода или инструмент;
что делать, если рама начнёт уходить в сторону.
Сам факт, что раму физически можно поднять вдвоём, ещё не означает, что так нужно делать. Состав команды и необходимость подъёмной техники зависят от размера и массы конкретной конструкции. В этом месте здравый смысл полезнее строительного героизма.
Шаг 5. Установить остальные рамы с проектным шагом
Нижние части рам устанавливаются в пазы кондуктора на нижней обвязке. Сверху соседние рамы соединяются специальными фанерными деталями — серьгами.
В системе OPENBARN проектный шаг рам составляет 1220 мм — по ширине листа фанеры. Кондукторы и серьги задают расстояние между рамами независимо от небольших отклонений толщины доски. Это защищает каркас от набегающей ошибки, когда небольшое расхождение повторяется много раз и к концу здания превращается в серьёзное смещение.
После установки всех рам проверяют:
вертикальность;
проектный шаг;
положение конька;
временное крепление;
соответствие общей геометрии проекту.
Шаг 6. Установить силовую обрешётку и элементы жёсткости
Собранный ряд рам ещё не является полностью готовым пространственным каркасом. Жёсткость формируется всей системой: рамными узлами, обрешёткой, бриджами, торцевыми порталами, перегородками и сплошной фанерной обшивкой.
В показанной конструкции WOODCASTOR силовая обрешётка имеет сечение 95 × 45 мм. На стенах она устанавливается с расстоянием 600 мм в свету, на кровле — 300 мм между досками. Конкретные размеры и шаг нельзя переносить на другой дом «по аналогии»: они относятся к рассчитанной системе.
Бриджи — короткие поперечные элементы между основными рамами. Они поддерживают фанерную обшивку и увеличивают её жёсткость. Крепить лист только по периметру при большом шаге основных рам недостаточно
Шаг 7. Зафиксировать геометрию обшивкой
WOODCASTOR рекомендует сначала установить первый пролёт и полностью зашить его фанерой. Этот участок задаёт геометрию, после чего можно продолжать монтаж следующих пролётов.
Сплошная фанерная обшивка здесь является не декоративным дополнением, а частью несущей системы. Поэтому имеют значение:
порядок монтажа листов;
опирание кромок;
расположение стыков;
шаг и тип крепежа;
предусмотренные проектом зазоры;
соединение обшивки на углах и скатах.
Самовольная замена материала, толщины или крепежа может изменить работу всей конструкции.
Как перейти от каркаса к тёплому контуру
Тёплый контур — это не просто каркас, заполненный утеплителем. Дом должен получить непрерывную систему теплозащиты и защиты конструкции от влаги.
В общий процесс входят:
Утепление пола, стен и кровли.
Устройство дополнительного слоя утепления в предусмотренных проектом местах.
Монтаж ветрозащитного слоя снаружи.
Монтаж пароизоляции со стороны помещения.
Герметизация нахлёстов, примыканий и проходок.
Установка окон и дверей.
Формирование вентиляционных зазоров.
Монтаж внешней обшивки и кровельного покрытия.
Главный принцип — непрерывность. Утеплитель, мембраны и герметизирующие ленты должны образовывать связанную систему. Хороший материал не спасёт узел, если в примыкании осталось отверстие или слой прервался.
Особого внимания требуют:
нижняя обвязка;
углы;
стык стены и кровли;
оконные и дверные проёмы;
места прохода коммуникаций;
примыкание пароизоляции к полу и перегородкам;
защита вентиляционных зазоров от грызунов и насекомых.
Ошибки в каркасе обычно видно сразу. Ошибки в плёнках и утеплении могут проявиться позже — сквозняком, промерзанием, конденсатом или намоканием древесины. Поэтому фотографировать скрытые работы полезно не только для контента, но и для собственного контроля.

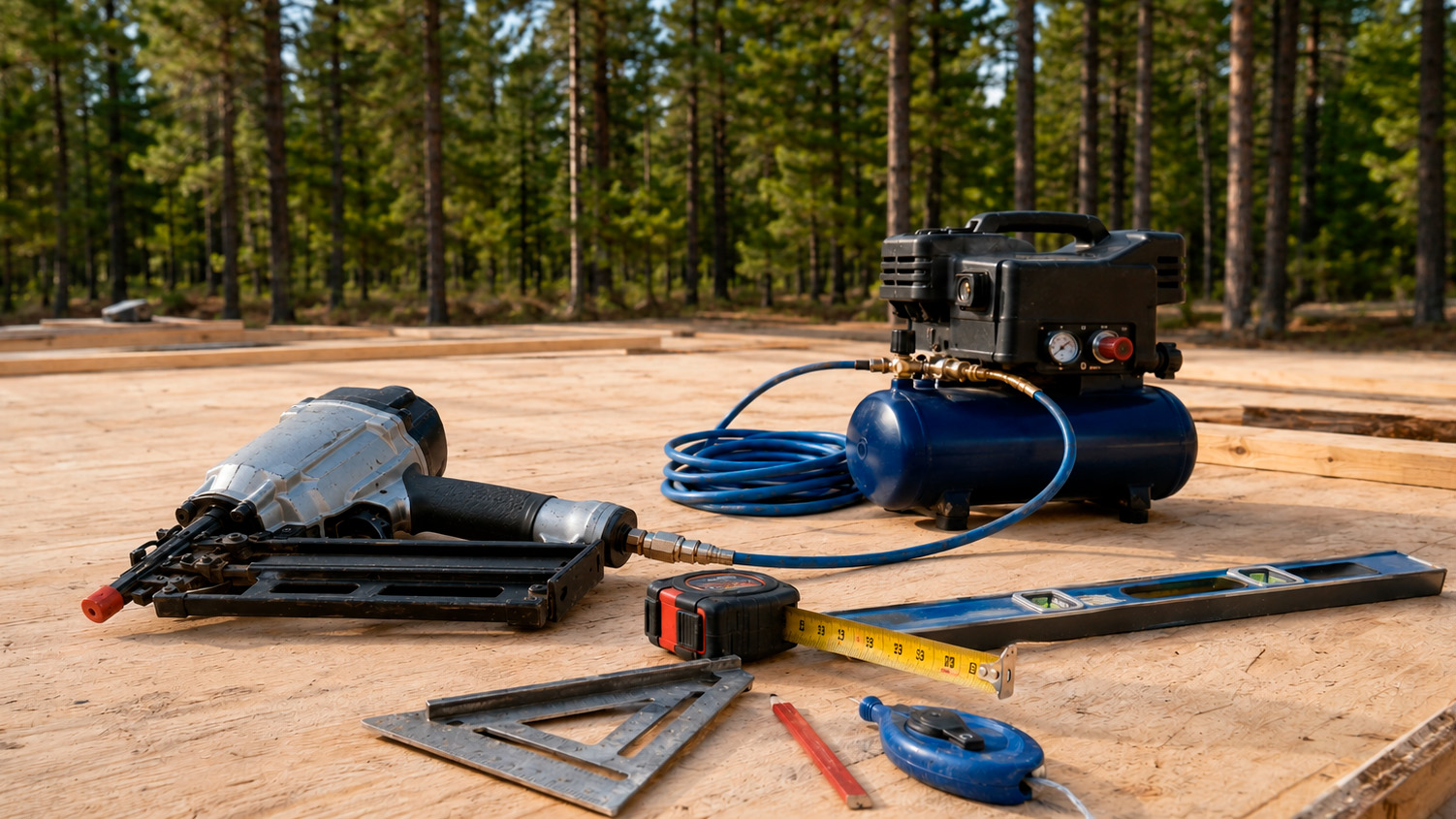

Какие инструменты понадобятся
Точный перечень зависит от проекта и выбранной технологии, но для сборки каркаса обычно нужны:
рулетка;
угольник;
строительный уровень или лазерный нивелир;
инструмент для распила доски;
шуруповёрт;
пневматический нейлер;
компрессор;
монтажные подкосы и упоры;
лестницы или подмости;
средства индивидуальной защиты.
Для соединений, показанных WOODCASTOR, используется нейлер, способный забивать 90-миллиметровый гвоздь через два слоя 18-миллиметровой фанеры и доску. Для его работы требуется компрессор производительностью не менее 350 литров в минуту с ресивером 80–100 литров или больше. Нейлер и компрессор можно взять в аренду, если покупать их для одного объекта нецелесообразно.
До начала стройки необходимо проверить электроснабжение. На одном из объектов WOODCASTOR из-за сильного падения напряжения компрессор не запускался, и проблему пришлось решать стабилизатором. Удлинитель длиной в пол-участка иногда оказывается главным инженером стройки, но лучше не возлагать на него такую ответственность.
Шесть ошибок, которые чаще всего обходятся дорого
1. Начать без полного проекта
Решения приходится принимать на ходу, а изменения одного узла затрагивают остальные.
2. Не проверить основание
Неточная геометрия фундамента переносится на каркас, проёмы, кровлю и отделку.
3. Окончательно закрепить раму до проверки диагоналей
После забивки расчётного гвоздевого соединения исправление становится сложным и разрушительным.
4. Копить небольшую ошибку в каждом шаге
Если положение каждой рамы откладывать от предыдущей без шаблона, отклонение накапливается. Кондукторы задают положение от проектной базы и снижают этот риск.
5. Самостоятельно менять узлы и крепёж
Дополнительный саморез не всегда компенсирует отсутствие нужного гвоздя, а внешне похожая фанера не обязательно работает так же. Несущая система должна соответствовать расчёту.
6. Недооценить герметизацию тёплого контура
Небольшая щель в пароизоляции или примыкании способна создать проблему, которую будет сложно найти после отделки.
Что можно сделать самому, а что лучше доверить специалистам
Можно выполнить самостоятельно при наличии проекта
Лучше поручить специалисту или принять с его участием
Приёмка и сортировка комплекта
Геология участка
Раскладка и маркировка деталей
Расчёт фундамента и несущих конструкций
Распил по готовой карте
Изменение готового проекта
Сборка рам по инструкции
Проектирование инженерных систем
Проверка размеров и диагоналей
Электромонтаж и работы, требующие допуска
Самостоятельное строительство не означает, что абсолютно всё нужно делать одному. Разумная модель — выполнять понятные операции своими силами, а специалистов подключать там, где ошибка влияет на безопасность или требует расчёта.
Реально ли собрать каркас вдвоём
Большую часть подготовительных операций и сборку рам на плоскости действительно можно выполнять вдвоём. Но подъём рам, монтаж длинных элементов и работа на высоте зависят от размеров дома и организации площадки.
Для небольшого дома команда из двух человек может быть рабочим вариантом, если:
элементы рассчитаны на ручной монтаж;
есть ровное место для сборки;
подготовлены подкосы;
понятен порядок подъёма;
тяжёлые операции заранее выделены отдельно;
при необходимости можно пригласить помощников или технику.
Не стоит строить график на предположении, что вдвоём удастся выполнить вообще всё. Дополнительные руки на несколько часов часто обходятся дешевле повреждённой рамы, травмы или дня борьбы с конструкцией, которая внезапно вспомнила законы физики.
Сколько времени занимает строительство
Универсального срока нет. Он зависит от площади дома, фундамента, комплектации, погоды, опыта команды и качества подготовки.
Но практический опыт показывает важную закономерность: скорость создаётся до выхода на площадку. Если детали выпилены по проекту, первая рама превращена в шаблон, а шаг задаётся кондукторами, сборка идёт намного быстрее.
На одном из объектов WOODCASTOR во время шеф-монтажа команда примерно за 2,5–3 часа, включая мастер-класс, успела распилить стойки, собрать рамы, поднять их и выполнить часть фанерной обшивки. Это не обещание построить любой дом за три часа. Это пример того, насколько подготовленная система сокращает количество операций и решений на месте.
При планировании собственного объекта лучше отдельно оценивать:
подготовку основания;
изготовление и доставку деталей;
сборку каркаса;
устройство кровли;
утепление и герметизацию;
монтаж окон и дверей;
внешнюю отделку;
инженерные работы.
Добавьте резерв на погоду, поставки и собственную усталость. Самострой — это марафон, который почему-то регулярно пытаются пробежать как стометровку.
Сколько можно сэкономить
Основной источник экономии — работы, которые владелец выполняет вместо наёмной бригады. Дополнительно можно снизить расходы за счёт местной закупки пиломатериала, аренды редко используемого инструмента, точного раскроя и уменьшения отходов.
Но корректно назвать процент экономии без проекта, региона и выбранной комплектации невозможно.
Сравнивать нужно две полные сметы:
Материалы, доставка, аренда, техника и привлечённые специалисты при самостоятельной сборке.
Те же материалы и услуги плюс стоимость работ подрядчика.
Не следует считать своё время бесплатным и исключать из расчёта исправление возможных ошибок. Главная финансовая цель самостоятельной стройки — не минимальная цена любой ценой, а контролируемый бюджет и понятный результат.
Как понять, что технология подходит для самостоятельной сборки
Перед выбором проекта задайте поставщику или проектировщику несколько прямых вопросов:
Есть ли полный комплект рабочих и сборочных чертежей?
Рассчитана ли конструкция под нагрузки моего региона?
Можно ли посмотреть расчётную записку?
Как задаётся геометрия каркаса?
Какие операции требуют сложных запилов?
Есть ли спецификация крепежа?
Какие инструменты обязательны?
Предусмотрена ли инструкция по сборке?
Можно ли получить консультацию во время монтажа?
Есть ли реальные видео сборки этой системы?
Чем конкретнее ответы, тем меньше неизвестных останется на площадке.
Если поставщик продаёт только проект или комплект деталей, но не показывает реальную сборку, не даёт понятной инструкции и не готов отвечать на вопросы во время монтажа, значительная часть риска остаётся у клиента.
Можно заранее изучить инструкцию по самостоятельной сборке, посмотреть проекты и реальные видео со строек. Клиент получает не отдельные коннекторы или пачку чертежей, а связанную систему: рассчитанный конструктив, комплект деталей, понятную последовательность сборки и поддержку на сложных этапах. Это позволяет оценить технологию до покупки, а не знакомиться с ней после разгрузки.
Построить каркасный дом своими руками можно. Для этого не требуется превращаться в профессионального строителя, но необходимо работать как ответственный монтажник: по проекту, в правильной последовательности и с постоянным контролем.
Главная ошибка — считать, что «самостоятельно» означает «без профессиональной подготовки проекта и без поддержки». В действительности уверенность появляется не тогда, когда человек остаётся один на один со стройкой, а когда за его действиями стоит заранее продуманная инженерная система.
